S様の家

地域別|すべて

建築中レポート

1. 2025年05月20日
外装下地工事

外装下地工事

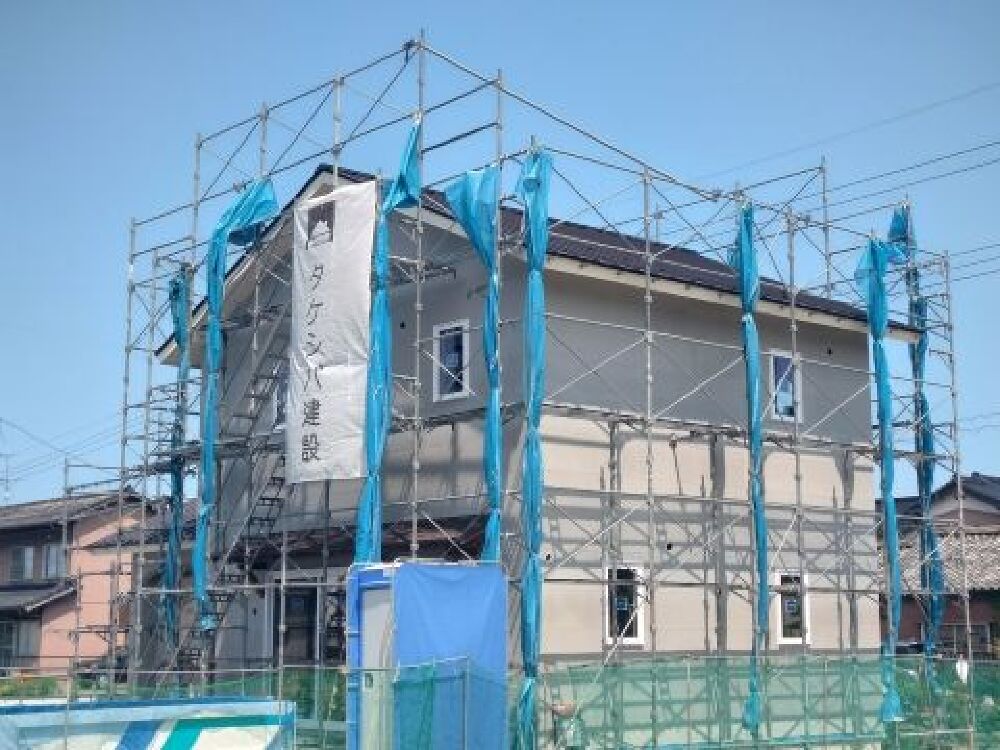

外部には左官塗り壁の下地である専用のサイディングが施工されました。
一旦グレー色になっていますが、この後お施主様こだわりの塗り壁のカラーにて施工されます。
塗り壁材は、防カビ性能や、撥水性能が高く汚れにくい特徴の商品を採用しています。

2. 2025年04月25日

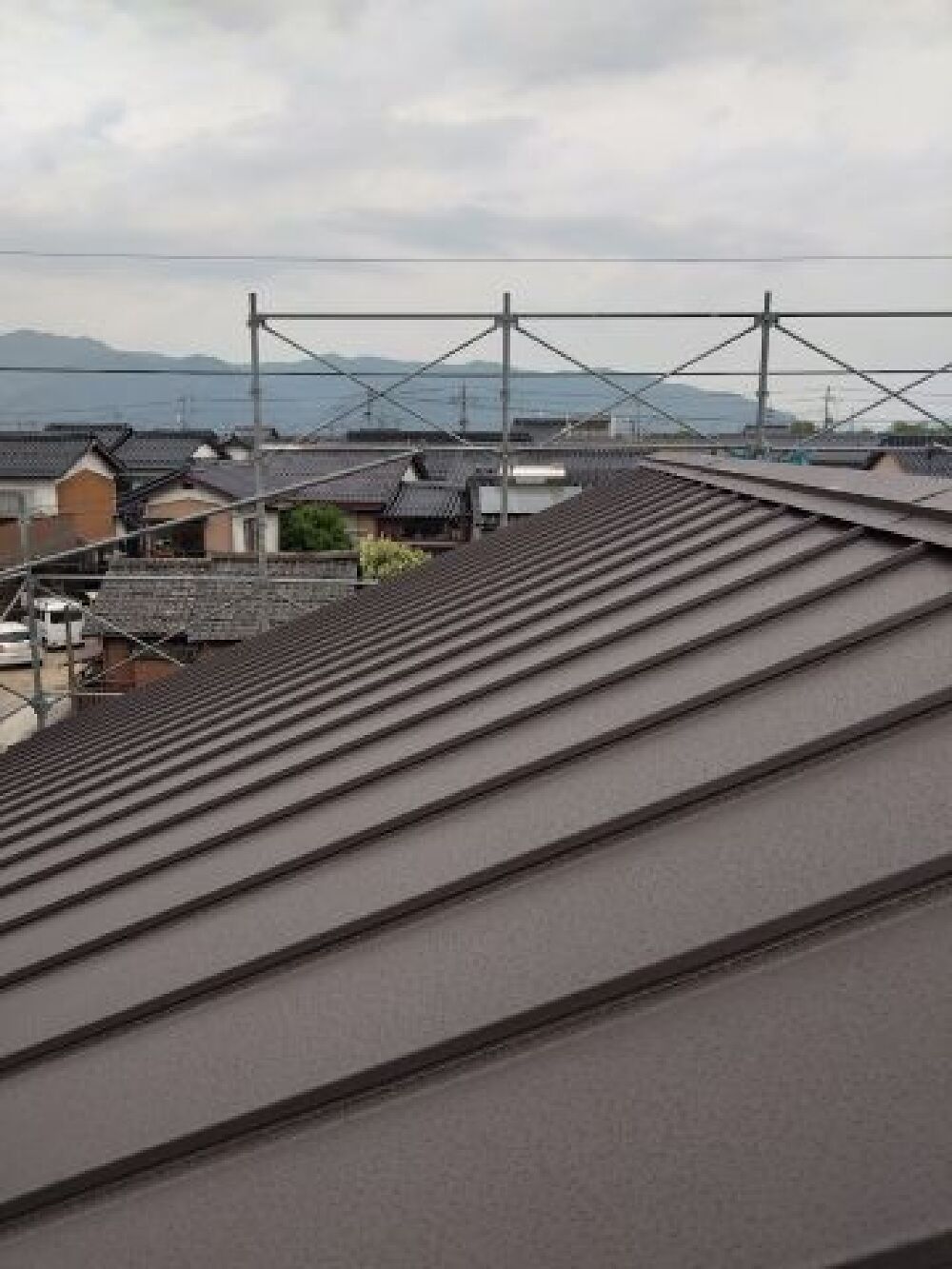

屋根工事

屋根工事

屋根材にはガルバリウム鋼板が最近のメインです。
時代に即した太陽光設置を推奨しています。ZHEビルダーとしての実績も近年はほぼ100%のZHE化率。
GX型補助金160万に標準仕様で対応しています。

3. 2025年04月05日

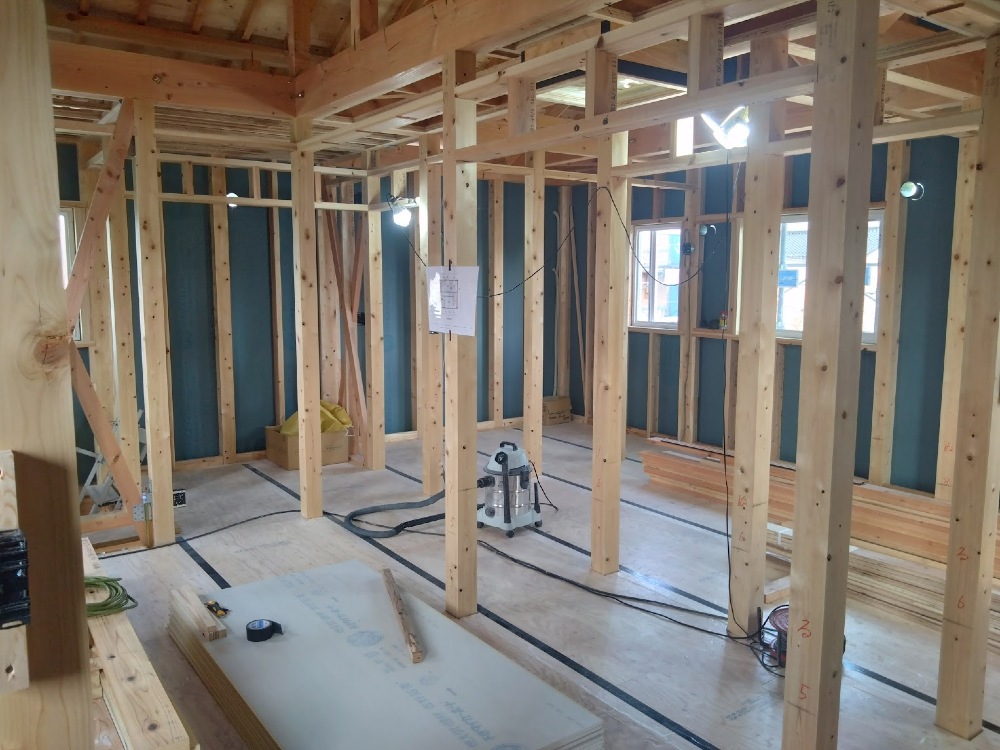

上棟後 内部の様子

上棟後 内部の様子

現場には図面や清掃に関する表示が行われています。
現場を美しくするために大工さんには必ず作業終了時の掃き掃除をお願いしています。
弊社社員も週に1回現場清掃日を設けて社員が手分けして現場をパトロールがてら清掃を行います。

4. 2025年04月04日
上棟後 内部の様子

上棟後 内部の様子

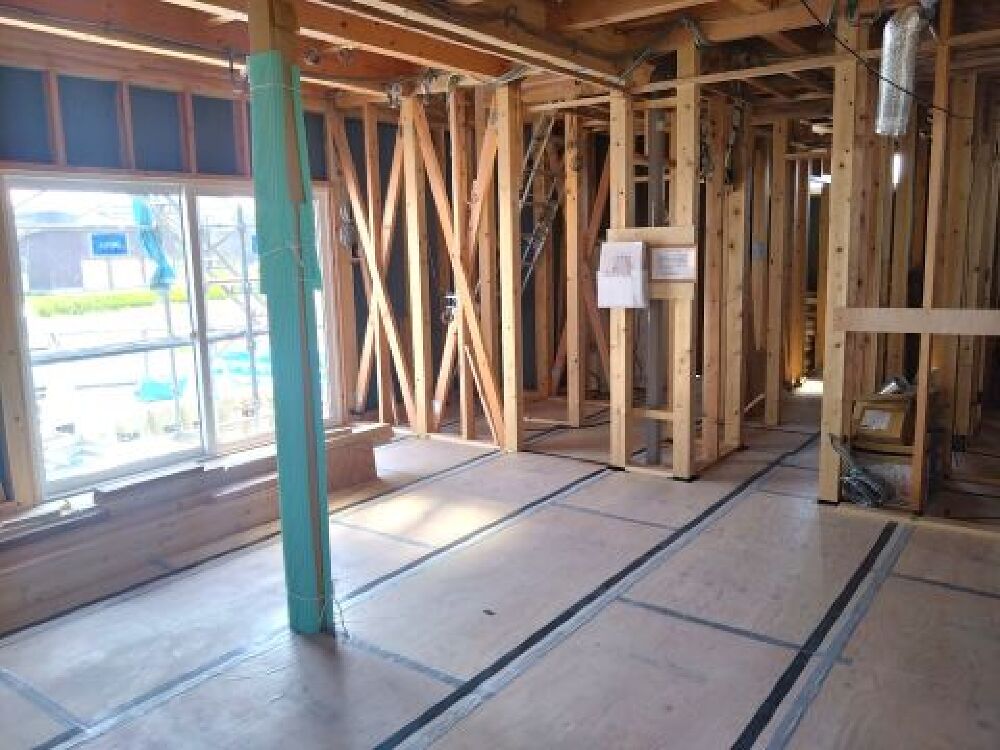

無事上棟が終わった直後の内部の様子です。
外壁まわりには耐力面材がぐるりと施工されます。
こちらの面材は地震や風圧力に抵抗する構造的な壁になります。
以前は筋交いをメインに使っていましたが、外壁の断熱材の施工を考えると、面材を使う方が構造的にも、断熱的にもメリットが大きいです。外周廻りで不足する壁を内部にて筋交いで補足します。

5. 2025年03月22日
土台の設置

土台の設置

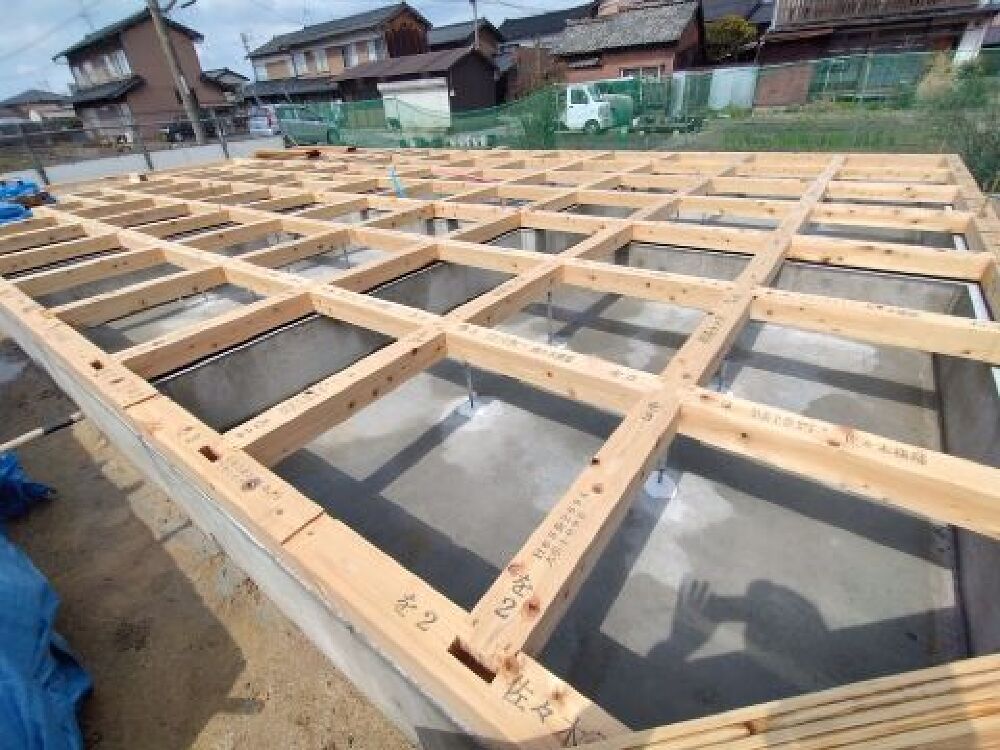

1階の床を支える土台や大引が施工されました。
鋼製束で床がたわまない様にしっかりと施工されます。
床下の断熱工事を経ていよいよ上棟を迎えます。

6. 2025年03月15日
基礎工事完了

基礎工事完了

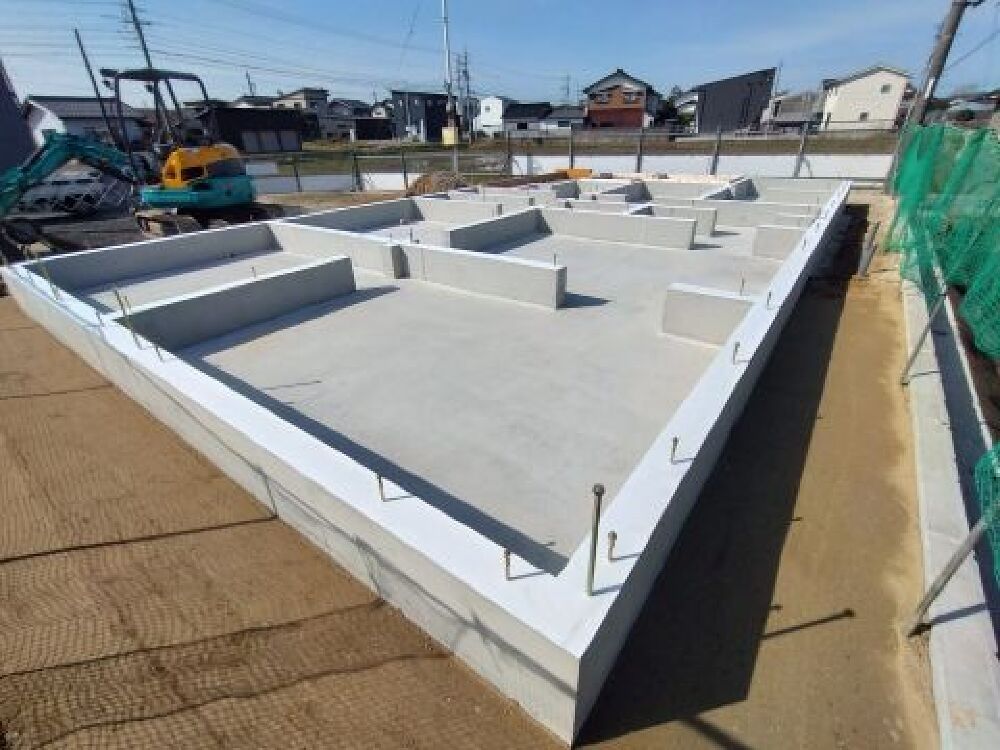

コンクリートの打設後型枠を解体して基礎工事が完了しました。
これから何十年も建物を支えてくれる大切な基礎です。
工事も丁寧に間違いなく施工されました。

7. 2025年03月07日
立上りコンクリートの打設

立上りコンクリートの打設

立上りのコンクリートの打設状況です。
型枠にアンカーボルトやホールダウン金物を設置した後
コンクリートを打設していきます。

8. 2025年02月25日
配筋工事

配筋工事

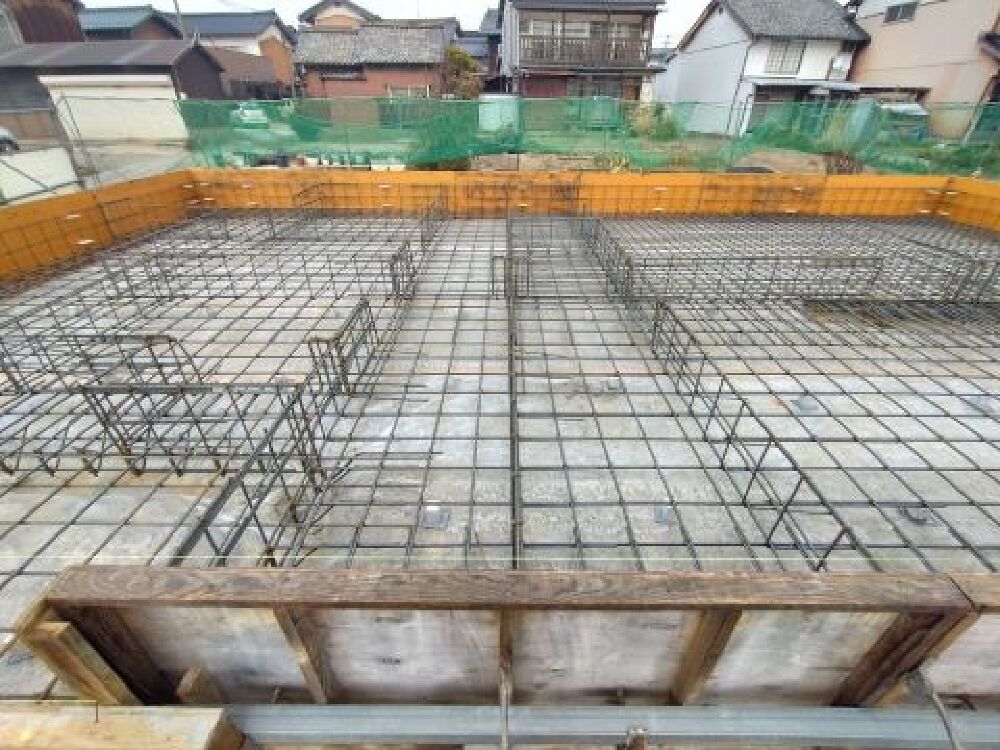

基礎工事の鉄筋が施工されました。
鉄筋のサイズや配筋ピッチ。コンクリートのかぶり厚など沢山のチェック項目を確認します。

9. 2025年02月10日
地盤改良工事

地盤改良工事

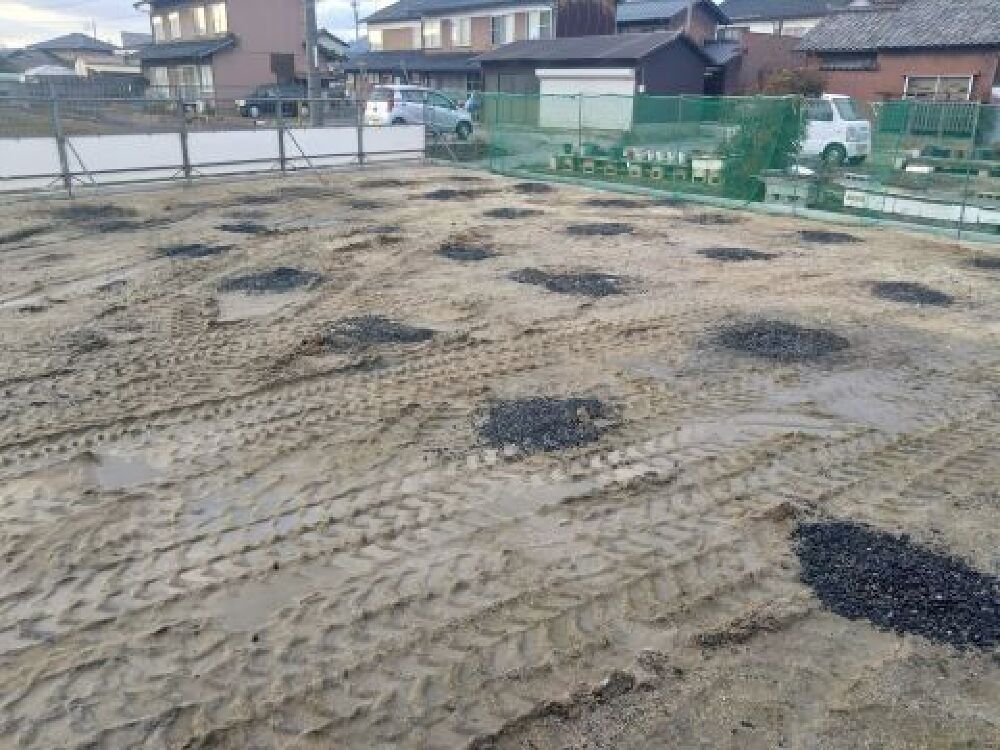

地盤調査の結果に基づいて地盤改良工事が行われました。
いよいよS様のお家の工事がスタートします。
良いお家となるように、そしてS様には喜んで頂けますように
頑張ってまいります。
