M様のお家

地域別|すべて

建築中レポート

1. 2025年11月20日

外部塗壁工事

外部塗壁工事

外部には塗り壁が施工されました。
シックなグレー色が選定されました。
ブラックのサッシと相性も良くカッコいい感じに仕上がっています。

2. 2025年11月10日
内部石膏ボード貼り

内部石膏ボード貼り

内部はクロス仕上げの下地となる石膏ボードが施工されます。

3. 2025年10月15日
内部断熱材

内部断熱材

室内には断熱材が丁寧に施工されました。
防湿気密シートを施工し、壁体内に水分を含んだ空気の侵入を防ぎます。
気密測定を行い施工精度の確認と、不具合箇所の補修を行った上で次の工程に進んでいきます。

4. 2025年10月01日

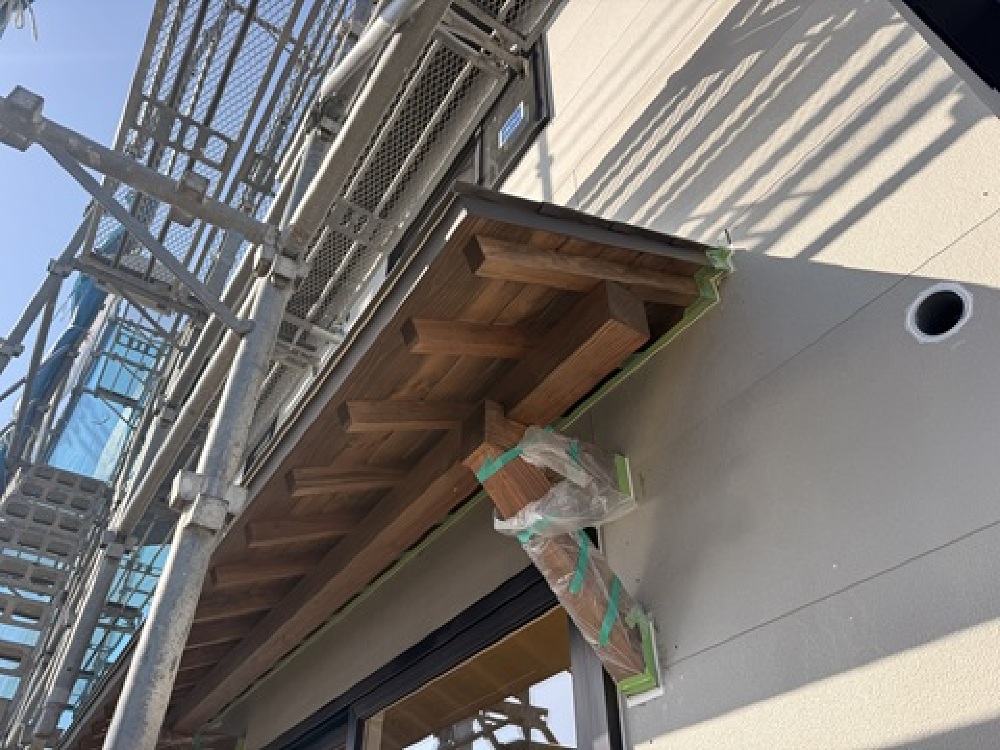

塗り壁下地サイディングの施工

塗り壁下地サイディングの施工

防水検査に合格した後は、塗り壁の下地となる専用のサイディングが施工されます。
この段階でエアコンの設置個所にはあらかじめスリーブが入れてあります。

5. 2025年09月18日
透湿防水シートの施工

透湿防水シートの施工

設備貫通部は専用の役物を使って雨水の侵入を長期的にシャットアウトします。
シートの重ね代や軒天との取り合い部分など、施工の注意点が適切に施工されているかチェックが行われます。

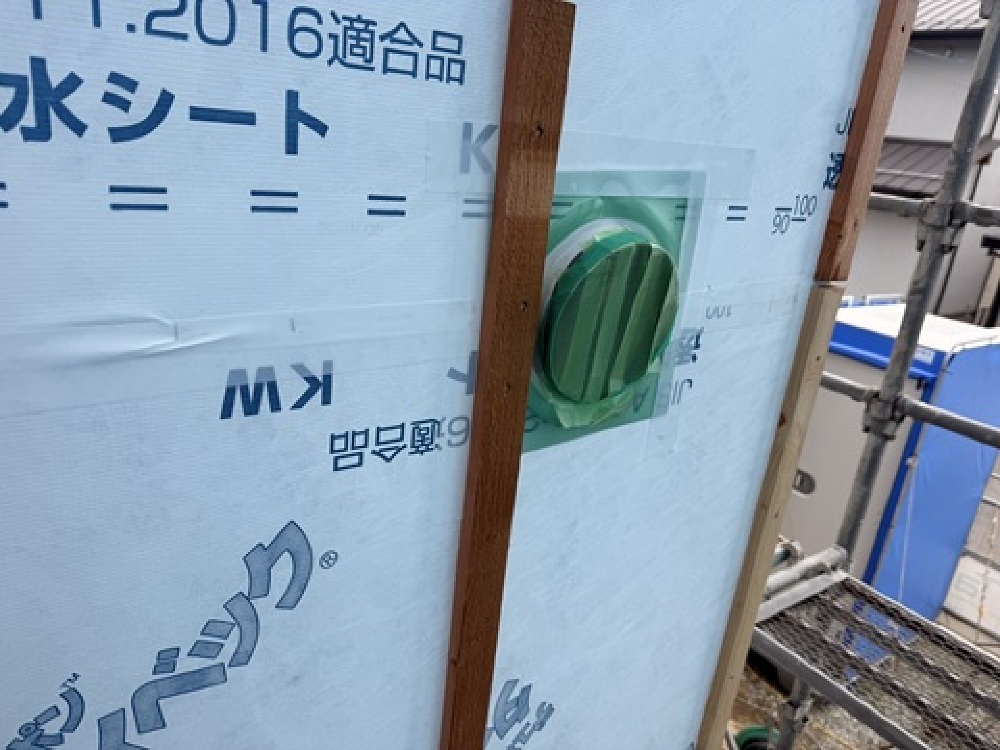

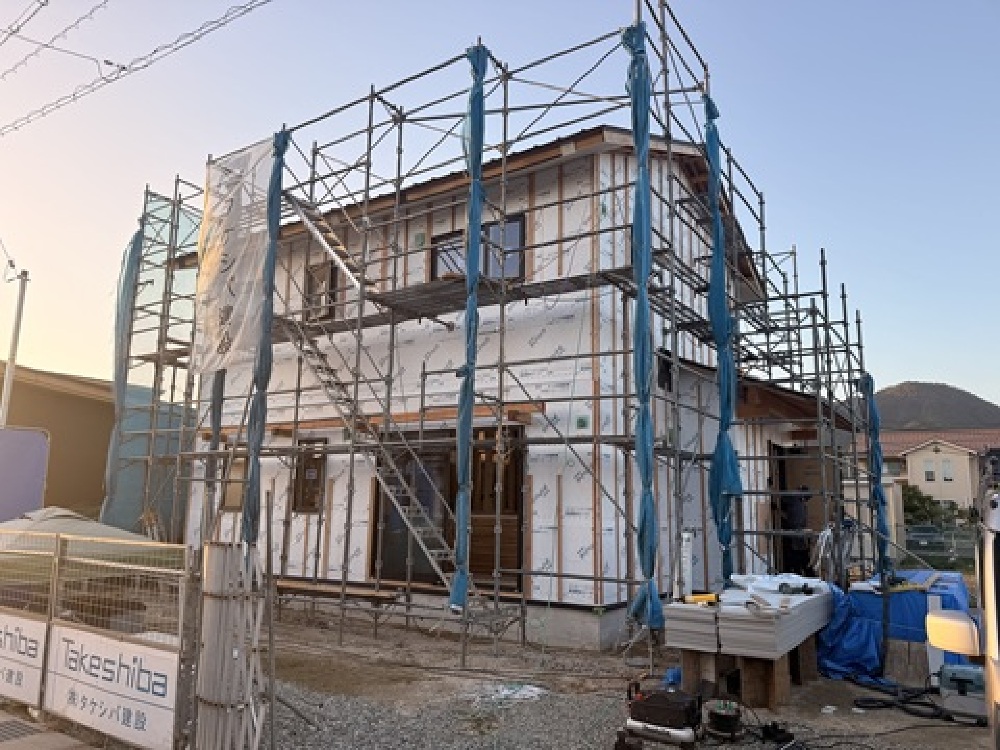

6. 2025年09月17日
透湿防水シートの施工

透湿防水シートの施工

耐力面材の上に透湿防水シートが施工されました。
このシートは内部からの湿気を排出すると共に外部からの雨水は通さないとゆう
現在の住宅施工においては重要な役割を持ったシートです。
サッシ廻りや設備貫通部の施工など、第三者監査を受けて次の工程に進んでいきます。

7. 2025年09月15日

耐力面材の施工

耐力面材の施工

地震や風圧に対しては耐力面材を構造計算にて施工します。
認定された耐力がきちんと発揮されるように、指定釘の寸法や施工ピッチ
めり込みの状況などが細かく第三者機関によりチェックされます。
検査に合格した後、透湿防水シートの施工を行います。

8. 2025年09月14日
上棟後 内部の様子

上棟後 内部の様子

上棟後の内部の様子です。
柱や梁など仕上がった後では中々見えなくなってしまう部分ですね。
柱や梁などの接合部には構造計算によって必要な金物が施工されます。
こちらも第三者によるチェックを受けます。

9. 2025年09月11日
上棟

上棟

晴天の中無事上棟が行われました。
お施主様にとって思い出に残る良い一日となる様お祈りしながら
私たちも仕事をさせて頂いております。

10. 2025年08月05日
基礎工事完了

基礎工事完了

コンクリートが固まるのを待って型枠が解体されます。
基礎工事の完了です。
これから大工工事に入っていきます。

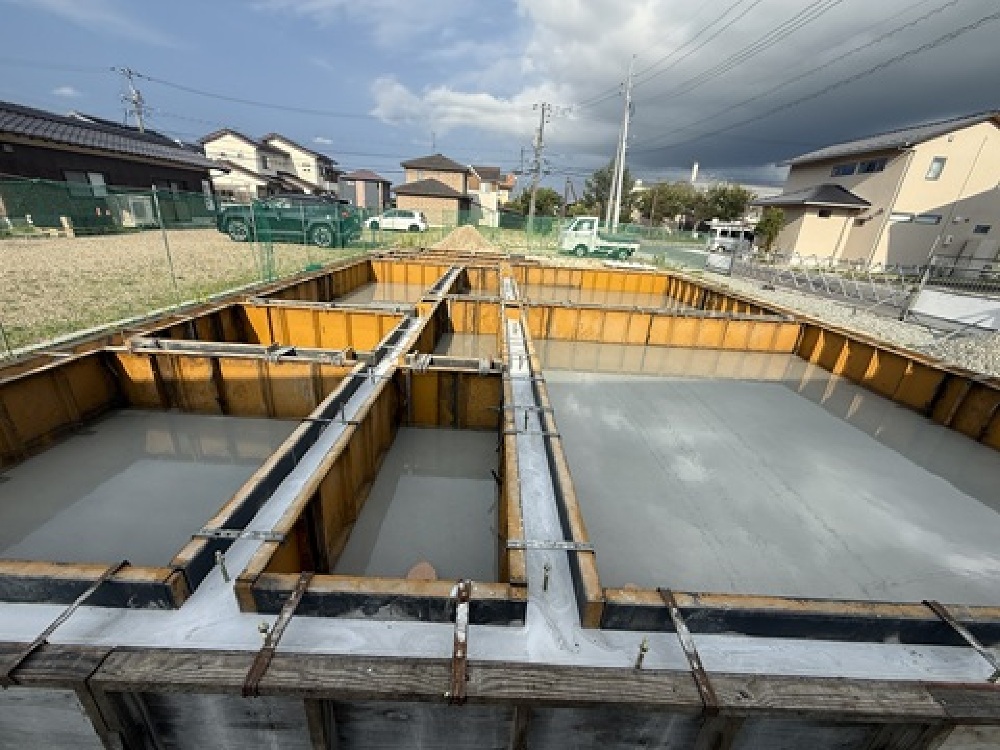

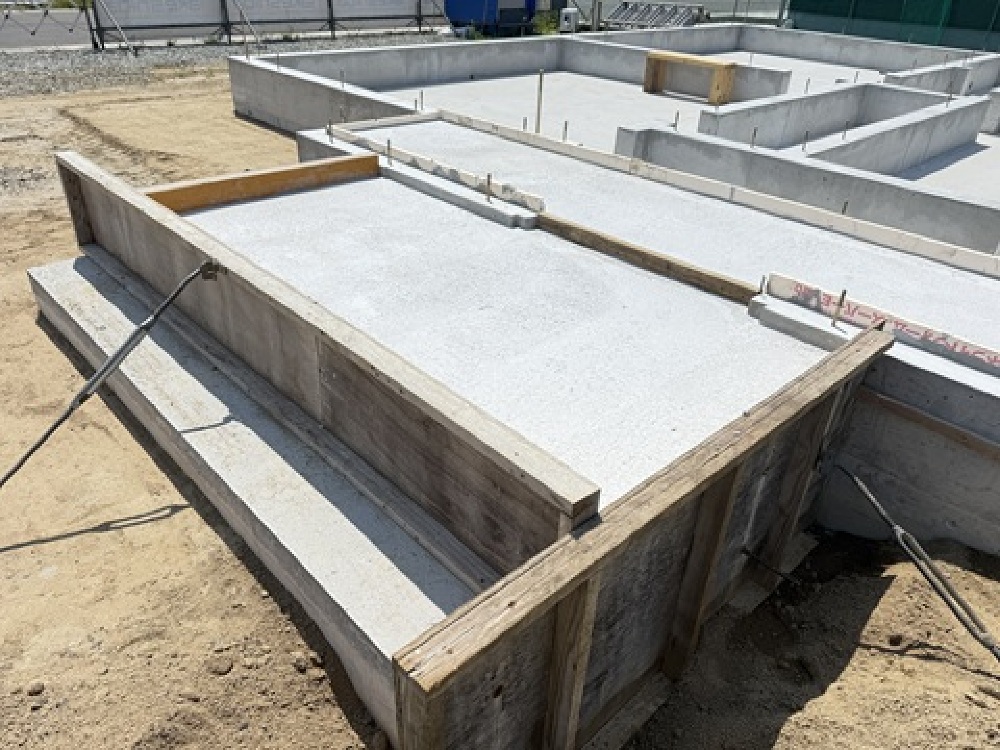

11. 2025年07月30日

基礎コンクリート打設

基礎コンクリート打設

配筋工事の第三者監査に合格するとコンクリートの打設が行われます。
適切な養生期間を経て型枠を解体すると基礎工事の完了です。

12. 2025年07月28日
配筋工事

配筋工事

こちらはスラブの配筋ピッチを確認しています。
写真に見える小さな四角いものはコンクリートでできたスペーサーと呼ばれるものです。
コンクリートのかぶり厚さを適切に確保するために使用します。
コンクリートのかぶり厚さ(鉄筋から外部までのコンクリートの厚さ)が不足すると、コンクリートの早期の割れ、鉄筋のさびによる、コンクリートの爆裂等の事象を招く可能性があり、建物の強度を低下させる恐れがあります。
それらを防ぐために適切な施工と、第三者によるチェックなど漏れを防ぐ工夫が必要です。

13. 2025年07月27日

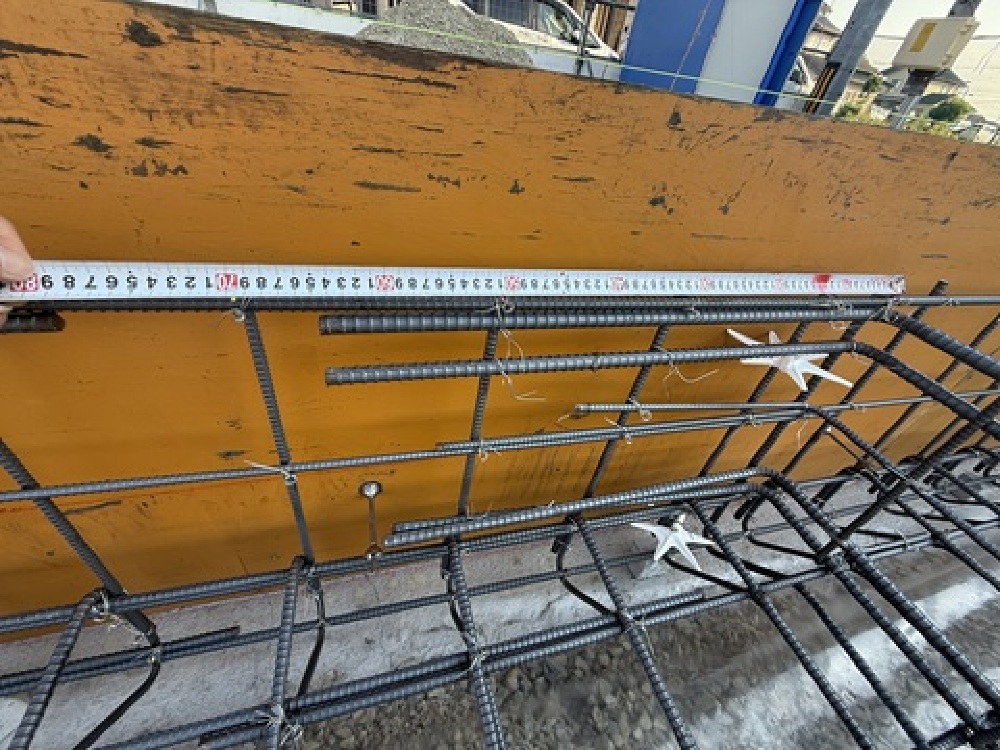

配筋工事

配筋工事

基礎の鉄筋の配筋状況を確認しています。
写真は鉄筋の定着長さが規定値以上あるかを確認しています。
その外にもコンクリートのかぶり厚さは適切かなど沢山の注意事項があります。

14. 2025年07月25日
防湿フィルム敷

防湿フィルム敷

建物の位置に基礎の形に根切りを行い。砕石を転圧します。
シロアリの改良の薬を散布した後に防湿フィルムを敷き込みます。
こちらのフィルムは基礎下からの湿気をストップする為に施工されます。

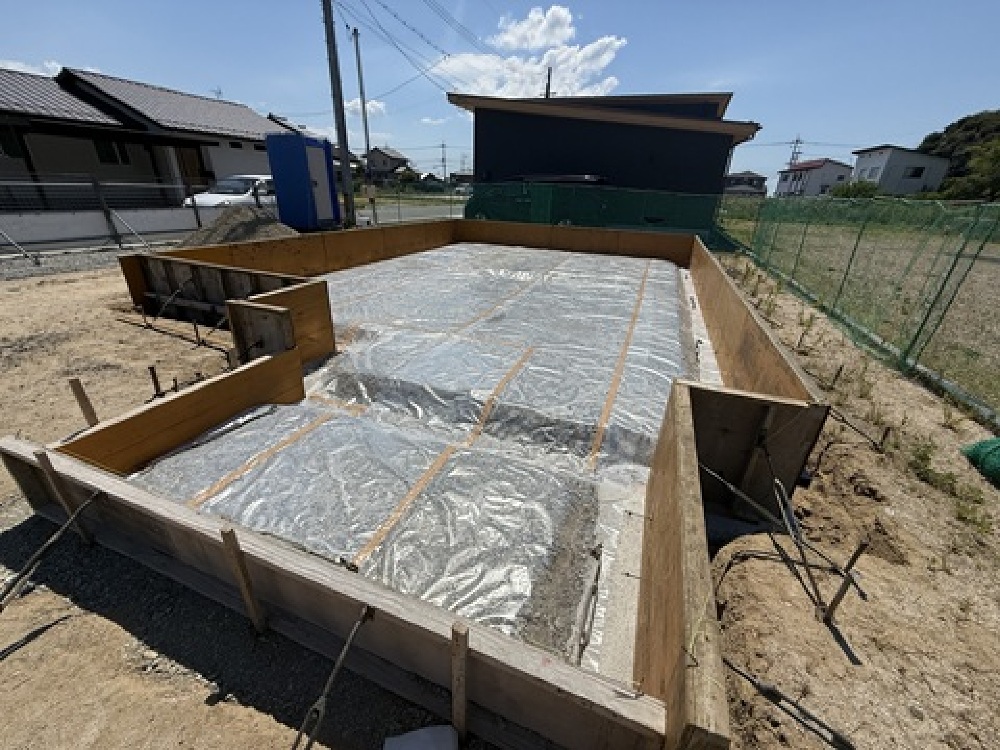

15. 2025年07月22日
工事スタート

工事スタート

M様のお家の工事がスタートしました。
建物を支える基礎工事が始まりました。
これから完成までしっかりとサポートしてまいります。
